Ngày 14/7/2025, ông Phạm Lê Phú - Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã đi kiểm tra công trường và đôn đốc tiến độ thi công 4 dự án truyền tải điện thuộc địa bàn tỉnh Phú Thọ.
Tham gia đoàn công tác có lãnh đạo các Ban chuyên môn của EVNNPT, lãnh đạo Ban Quản lý dự án các công trình điện miền Bắc (NPMB), Ban Quản lý dự án các công trình điện miền Trung (CPMB), Ban Quản lý dự án Truyền tải điện (NPTPMB).

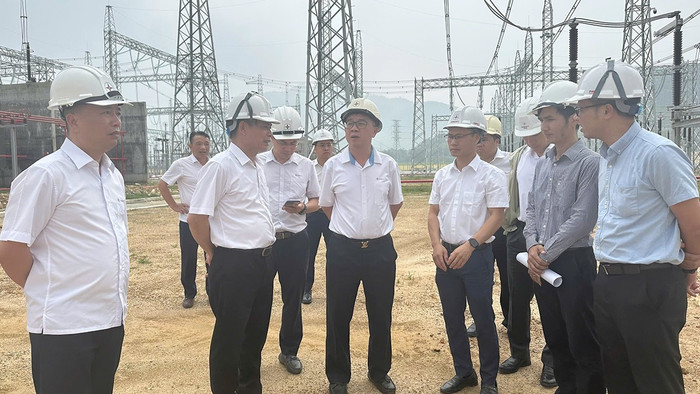

Đoàn công tác kiểm tra TBA 500kV Vĩnh Yên và đường dây đấu nối do NPMB quản lý điều hành. Đến nay phần Trạm biến áp đã cơ bản hoàn thành các công việc phần xây dựng; phần lắp đặt thiết bị và thí nghiệm hiệu chỉnh. Phần đường dây đấu nối vẫn đang được triển khai công dựng cột, kéo dây. Dự án đang vướng mắc về bồi thường tái định cư cho 5 hộ dân có đất ở và 5 hộ dân có tài sản trên đất chưa được Hội đồng bồi thường xã Bình Tuyền (sau khi vận hành chính quyền 2 cấp) phê duyệt.

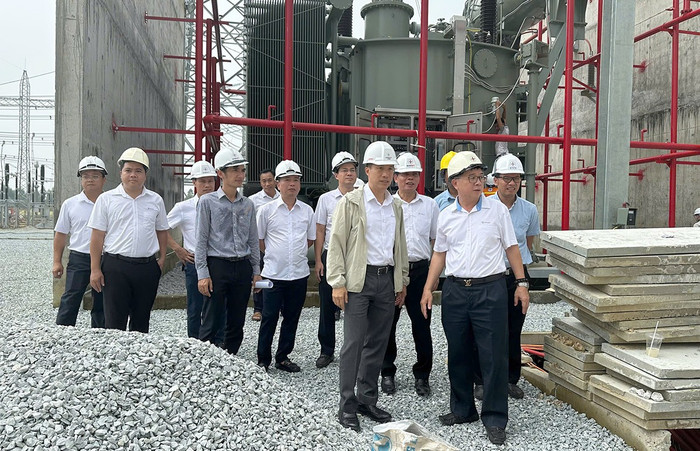

Dự án Nâng công suất TBA 500kV Việt Trì do NPTPMB quản lý điều hành. Trạm biến áp 500kV Việt Trì đang vận hành với 02 máy biến áp 500kV - 450MVA.
Trong dự án này nâng công suất trạm biến áp lên 1800MVA. Đồng thời hệ thống điều khiển, bảo vệ, đo lường, đo đếm, thông tin liên lạc và SCADA, xây dựng, phòng cháy chữa cháy được trang bị phù hợp quy định của EVN, EVNNPT; tuân thủ quy phạm và các quy định hiện hành. Dự án hiện nay không có vướng mắc và đang được gấp rút triển khai.
Dự án Trạm biến áp 220kV Bá Thiện và Đường dây 220kV Việt Trì – Tam Dương – Bá Thiện do NPMB quản lý điều hành. Dự án có quy mô lắp đặt máy biến áp 2x250MVA, giai đoạn này lắp 1x250MVA. Bổ sung lắp thiết bị 02 ngăn lộ 220kV tại TBA 500kV Việt Trì. Xây dựng mới đường dây 220kV 2 mạch từ TBA 500kV Việt Trì đến TBA 220kV Bá Thiện khoảng 50 km. Riêng đoạn tuyến từ G32 đến G33 thiết kế đường dây hỗn hợp 04 mạch (bao gồm 02 mạch 220kV và 02 mạch 500kV).
Hiện dự án còn nhiều vướng mắc phần đường dây đấu nối khi mới bàn giao 146/155 vị trí móng, 27/76 khoảng néo hành lang tuyến.
Dự án Trạm biến áp 220kV Nghĩa Lộ và Đường dây 220kV đấu nối Nghĩa Lộ - Việt Trì do CPMB quản lý điều hành. Đến nay phần Trạm biến áp đã hoàn thành, phần đường dây 220kV đấu nối đã bàn giao móng 256/256 vị trí và 6/96 khoảng néo hành lang tuyến. Hiện dự án vẫn còn nhiều vướng mắc về mặt bằng phần hành lang tuyến và điều kiện thi công tại khu vực thường xuyên có mưa.

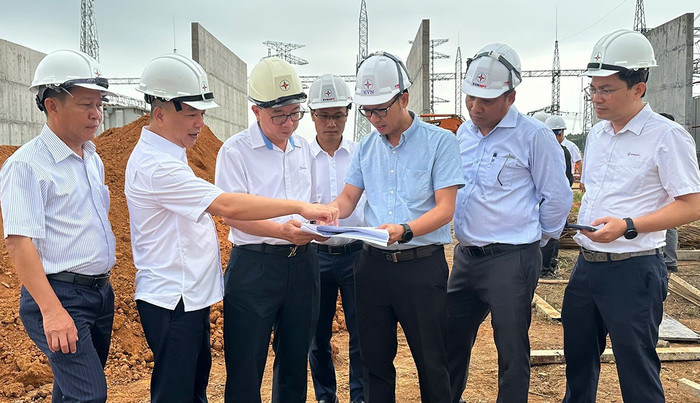

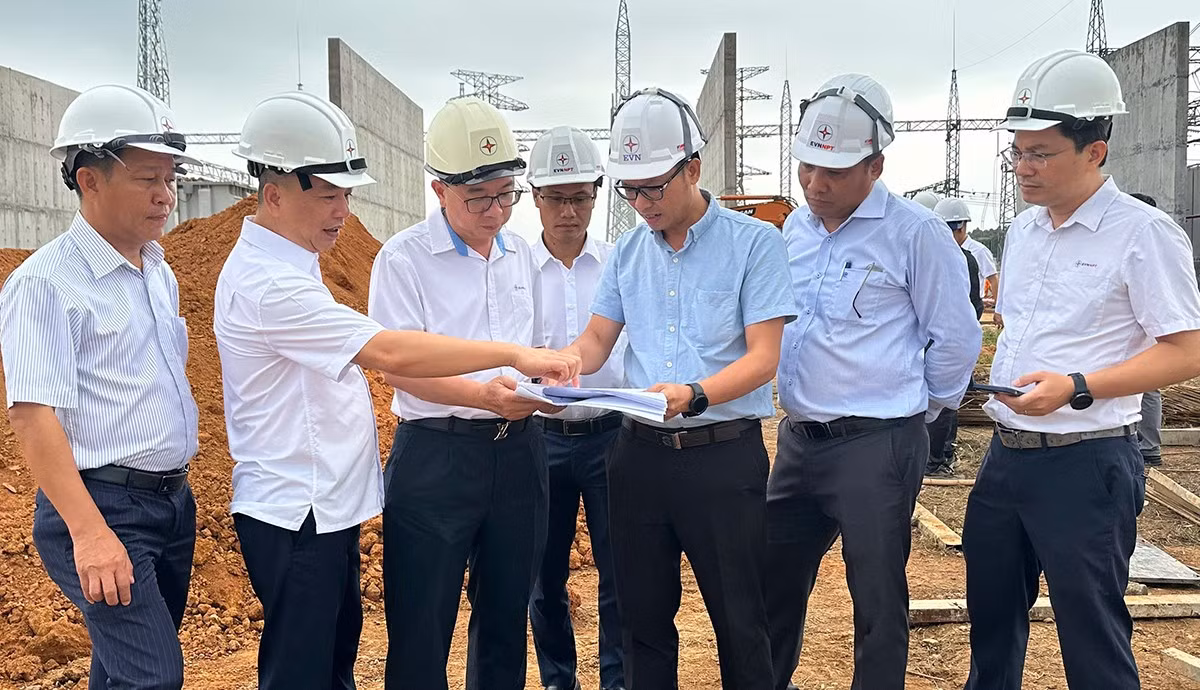

Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận những nỗ lực của các Ban Quản lý dự án cùng các đơn vị tham gia thi công các dự án đã nỗ lực, cố gắng để hoàn thành khối lượng công việc lớn đề ra, tuy nhiên tiến độ chưa đáp ứng được yêu cầu của chủ đầu tư.

Tổng giám đốc EVNNPT nhấn mạnh đây là các dự án có ý nghĩa rất quan trọng nhằm giải tỏa nguồn thủy điện, cũng như tiếp nhận nguồn điện để đảm bảo cung cấp điện cho tỉnh Phú Thọ và khu vực phía Bắc, vì vậy các đơn vị cần tập trung thực hiện đảm bảo tiến độ đề ra.
Trong đó, đối với Dự án Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối hoàn thành đóng điện trước ngày 20/7/2025 để gắn biển chào mừng Đại hội Đảng bộ Tập đoàn lần thứ IV, nhiệm kỳ 2025-2030. Đối với Dự án Nâng công suất TBA 500kV Việt Trì phấn đấu đóng điện trong tháng 7/2025.

Đối với Dự án Đường dây 220kV Việt Trì – Tam Dương – Bá Thiện và Đường dây 220kV đấu nối Nghĩa Lộ - Việt Trì, Tổng giám đốc EVNNPT yêu cầu NPMB và CPMB bám sát và làm việc với Ủy ban nhân dân tỉnh Phú Thọ để tỉnh chỉ đạo Ủy ban nhân dân các xã và các cơ quan liên quan khẩn trương bàn giao mặt bằng vị trí cột và hành lang tuyến trong tháng 7/2025 để tập trung triển khai thi công. Đồng thời yêu cầu nhà thầu bố trí các nguồn lực thi công đảm bảo khối lượng công việc theo tiến độ đặt ra.
