Dự án Nhà máy Nhiệt điện Thái Bình 2 là một trong các dự án điện trọng điểm quốc gia do Tập đoàn Dầu khí Việt Nam (PVN) làm chủ đầu tư, đại diện là Ban Quản lý Dự án Điện lực Dầu khí Thái Bình 2, có vị trí tại xã Mỹ Lộc, huyện Thái Thụy, tỉnh Thái Bình.
Đến nay, tiến độ tổng thể của Dự án Nhà máy Nhiệt điện Thái Bình 2 đạt 81,16%, trong đó:
Thiết kế đạt 99,5%; ký các hợp đồng mua sắm đạt 99,61% (theo đánh giá của Ban Quản lý dự án, công tác ký các hợp đồng mua sắm đạt 91,5%); Chế tạo, sản xuất và vận chuyển đạt 93,07%; Thi công đạt 74,13%.
Lãnh đạo PVN trao bằng khen của Bộ Công Thương cho các tập thể, cá nhân có thành tích xuất sắc trong giai đoạn 2016 - 2017 tại Dự án Nhà máy Nhiệt điện Thái Bình 2. |

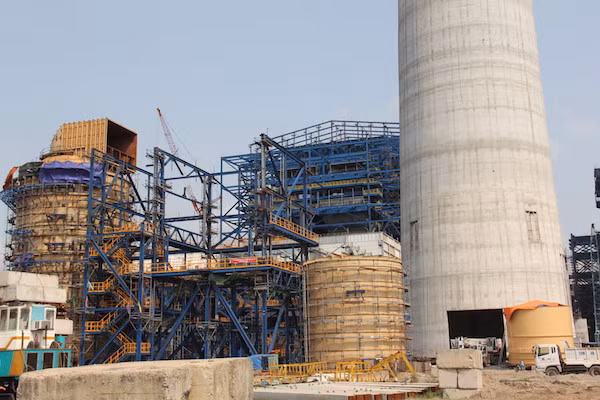

Công tác thiết kế các hạng mục nhà máy chính đã cơ bản hoàn thành, Tổng thầu PVC đang tiếp tục xử lý các vướng mắc về thanh toán để triển khai các thiết kế còn lại của dự án, đã hoàn thành thí nghiệm nhất thứ, nhị thứ và chuẩn bị nhận điện ngược đến thanh cái 220kV của hạng mục Sân phân phối;
Cơ bản hoàn thiện hạng mục hệ thống nước làm mát, hiện tại đang trong quá trình làm sạch, kiểm tra và hoàn thiện bên trong đường ống, tiếp tục hoàn thiện lắp đặt Turbine và hệ thống phụ trợ, hệ thống điện - điều khiển...
Hội đồng nghiệm thu Nhà nước đã tổ chức 9 đợt kiểm tra và đánh giá chất lượng thi công các hạng mục dự án đáp ứng yêu cầu thiết kế.
Cùng với đó, công tác quan trắc đã và đang thực hiện theo đúng quy định về quan trắc lún và chuyển dịch ngang.
Kết quả số liệu quan trắc các chu kỳ cho thấy, các số liệu đều đảm bảo trong sai số cho phép, chưa phát hiện bất kỳ trường hợp bất thường.
Tiếp tục quán triệt thực hành tiết kiệm, chống lãng phí, năm 2017 Ban Quản lý dự án đã phổ biến đến toàn bộ cán bộ, nhân viên và đã tiết giảm được hơn 6,717 tỉ đồng từ chi phí quản lý dự án.
Song song với công tác thực hiện dự án, Ban Quản lý dự án duy trì thực hiện tốt công tác an sinh xã hội, giữ mối quan hệ tốt với địa phương.
Công đoàn Ban Quản lý dự án hỗ trợ tặng quà cho các hộ gia đình chính sách tại khu vực triển khai dự án nhân dịp Tết Nguyên đán 2017 (50 suất quà, tổng trị giá 15 triệu đồng);
Tri ân các anh hùng liệt sĩ tại Nghĩa trang liệt sĩ xã Thái Xuyên và tặng quà cho các gia đình có công với cách mạng của huyện Thái Thụy nhân dịp 27/7 (tổng giá trị 4,5 triệu đồng);
Ủng hộ xây dựng đền thờ liệt sĩ xã Thụy Hà (5 triệu đồng), tham gia tặng quà các cháu thiếu niên, nhi đồng tại xã Mỹ Lộc nhân dịp Trung thu và tổ chức hội trại hè năm 2017;
Ủng hộ các em học sinh khuyết tật Trường PTCS dân lập dạy trẻ câm điếc tại Hà Nội, chung tay khắc phục hậu quả cơn bão trên huyện đảo Trường Sa.
Dồn sức đưa Nhà máy Nhiệt điện Thái Bình 2 về đích |
Biểu dương thành quả này, Phó Tổng giám đốc PVN - ông Nguyễn Hùng Dũng đánh giá cao các nỗ lực của tập thể cán bộ công nhân viên Ban Quản lý dự án, Tổng thầu PVC.
Phó Tổng giám đốc PVN Nguyễn Hùng Dũng nhấn mạnh, năm qua là một năm khó khăn với PVN nói chung và dự án Nhà máy Nhiệt điện Thái Bình 2 nói riêng.
Trong năm 2017, Bộ Công Thương đã có hướng dẫn thực hiện Dự án theo cơ chế đặc thù ban hành theo Quyết định 2414/QĐ-TTg ngày 11/12/2013, Tập đoàn thành lập Ban chỉ đạo đặc biệt về Dự án Nhà máy Nhiệt điện Thái Bình 2 tại Quyết định số 2004/QĐ-DKVN ngày 5/10/2017 và thường kỳ họp tại công trường để chỉ đạo, giải quyết các khó khăn vướng mắc trong quá trình triển khai dự án.
Phó Tổng giám đốc PVN Nguyễn Hùng Dũng yêu cầu Ban Quản lý dự án, Tổng thầu PVC cần cố gắng nỗ lực nhiều hơn nữa, khắc phục những khó khăn, giải quyết vướng mắc, tồn tại của dự án, đẩy nhanh tiến độ thi công để hoàn thành mục tiêu nhiệm vụ trong năm 2018.
Thành viên Hội đồng thành viên PVN, Trưởng Ban Chỉ đạo đặc biệt về Dự án Nhà máy Nhiệt điện Thái Bình 2 Nguyễn Tiến Vinh cũng bày tỏ sự vui mừng vì tinh thần đoàn kết, quyết liệt của tập thể cán bộ công nhân viên Ban Quản lý dự án, Tổng thầu PVC và các nhà thầu đang tham gia xây dựng Dự án Nhà máy Nhiệt điện Thái Bình 2.
Đồng chí Nguyễn Tiến Vinh nhấn mạnh, cả hệ thống chính trị của chúng ta đã vào cuộc, dự án đòi hỏi từng cá nhân phải quyết tâm ghé vai chung sức đẩy công việc đi từng bước một thì dự án mới có thể chuyển động hướng về đích.
Tổng thầu PVC đã và đang nỗ lực đưa toàn bộ hệ thống điều hành của tổng công ty trực tiếp về dự án, rút ngắn thời gian xử lý các hạng mục công việc, nâng cao trách nhiệm từng cá nhân, tập thể, tập trung nhân lực có kinh nghiệm dày dạn cho thực hiện dự án.
"Các đồng chí cần tăng cường công tác giám sát thi công, đảm bảo an toàn lao động trên công trường.
Chúng ta cần phải có tâm thế kiên trì và bình tĩnh bởi chắc chắn trong quá trình triển khai dự án tới đây sẽ còn nhiều vấn đề bộc lộ, phát sinh.
Khó khăn vẫn còn rất nhiều phía trước, phải toàn tâm toàn ý, đau đáu mong mỏi tìm kiếm giải pháp, tập hợp lực lượng để nỗ lực chuyển hóa tất cả thành kết quả tốt nhất cho dự án", đồng chí Nguyễn Tiến Vinh nhấn mạnh.
Đại diện cho Ban Quản lý dự án, Tổng thầu PVC và người lao động trên công trường dự án, đồng chí Nguyễn Thành Hưởng - Trưởng Ban Quản lý dự án đã tiếp thu ý kiến chỉ đạo của đồng chí Nguyễn Tiến Vinh và cam kết sẽ quán triệt cán bộ nhân viên Ban Quản lý dự án, Tổng thầu PVC, nhà thầu và người lao động, huy động tối đa nhân lực, vật lực trên công trường, hoàn thành các hạng mục theo kế hoạch trong năm 2018.
